工事情報のお知らせ

下野幌団地29号線 道路改良工事

2026.07.10

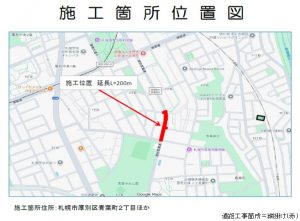

工 事 名 下野幌団地29号線(下野幌団地9号線~下野幌団地11号線間)道路改良工事

”  傷んだ道路を直す工事を行っています ”

次週の工事工程をお知らせいたします。

7月13日  月

アスファルト舗装工(アスファルト表層工) ・ 区画線工

下野幌団地29号線(対面通行・両側1車線通行:幅員減少通行規制)

下野幌団地9号線・11号線(一時通行止め)

  14日  火

アスファルト舗装工(表層工) ・ 区画線工

下野幌団地29号線(対面通行・両側1車線通行:幅員減少通行規制)

下野幌団地11号線(交差点部:通り抜けが出来なくなります=通行止め)

下野幌団地9号線・11号線(一時通行止め)

  15日  水

取付道路(アスファルト表層工)・ 区画線工

下野幌団地9・10号線(片側交互通行規制)

  16日  木

排水構造物工(人孔修正工)

下野幌団地29号線(車線減少規制)

  17日  金

排水構造物工(人孔修正工)

下野幌団地29号線(車線減少規制)

  18日  土 休 日
  19日  日 休 日

◎他工事

☆朱書きは、週内変更工程

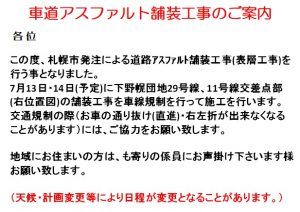

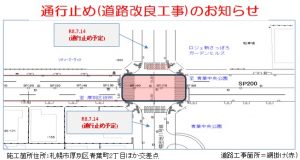

◇交通規制について(工事区間: 青葉通り)

  車線減少、対面通行、片側交互通行、通行止め規制を行います。(昼間工事)



※ 通行規制(片側対面通行・両側1車線通行・一時通行止め)

7月13日・14日(9:00~17:00)の期間(予定)



【 お 願 い 】

工事区間は、日常と違う状況となっていますので、

速度に気を付けて走行をお願い致します。

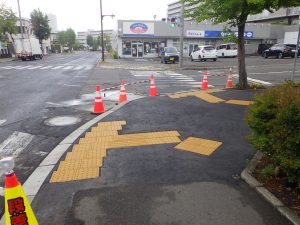

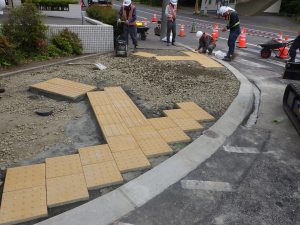

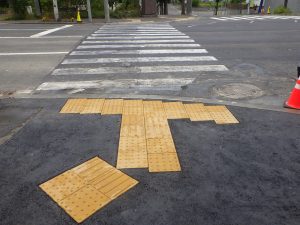

※歩道舗装工・誘導ブロック設置 (終点交差点部)

※誘導ブロック施工状況 (終点交差点部)
