下野幌団地29号線 道路改良工事
2026.07.03
工 事 名 下野幌団地29号線(下野幌団地9号線~下野幌団地11号線間)道路改良工事
” 傷んだ道路を直す工事を行っています ”
次週の工事工程をお知らせいたします。
| 7月 6日 | 月 |
排水構造物工(人孔修正工) 下野幌団地29号線(対面通行・1車線通行:幅員減少通行規制) |
| 7日 | 火 |
ロードヒーティング復旧作業・マンホール高さ 下野幌団地11号線(交差点部:通り抜けが出来なくなります=通行止め) |
| 8日 | 水 |
排水構造物工(人孔修正工) 下野幌団地29号線(対面通行・1車線通行:幅員減少通行規制) 北ガス マンホール高さ修正工 下野幌団地29号線・交差点部(対面通行・1車線通行:幅員減少通行規制) |
| 9日 | 木 |
歩道工(土工・誘導ブロック工・アスファルト舗装工) 下野幌団地11号線(本線・交差点部:車線減少及び片側交互通行) |
| 10日 | 金 |
NTT-安ホール蓋修正 |
| 11日 | 土 | 休 日 |
| 12日 | 日 | 休 日 |
◎他工事
☆朱書きは、週内変更工程

◇交通規制について(工事区間: 青葉通り)
車線減少、対面通行、片側交互通行、通行止め規制を行います。(昼間工事)

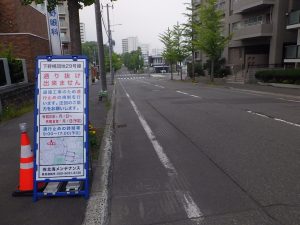

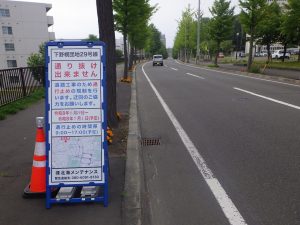

※ 通行止め(通り抜けが出来ません)
7月9日(火曜日:9:00~17:00)の期間(予定)

【 お 願 い 】
工事区間は、日常と違う状況となっていますので、
速度に気を付けて走行をお願い致します。

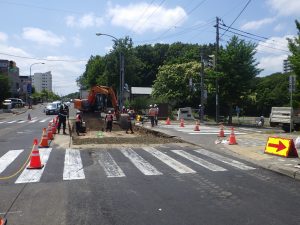

※道路改良工(交差点部)

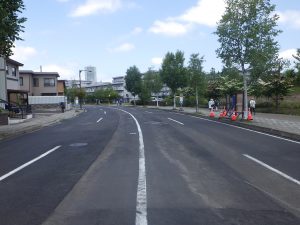

※道路改良工(完了:起点方向 )

※通行規制の案内看板設置
